فنی, مقالات املاک

دریافت پایان کار ساختمان قدیمی و کلنگی چگونه است و چقدر هزینه دارد ✔️

پایان کار ساختمان قدیمی-فراملک

پایان کار ساختمان قدیمی و کلنگی 🏚️📜
همه چیز درباره اخذ پایان‌کار جدید برای املاک فرسوده





پایان کار ساختمان قدیمی و کلنگی یکی از مهم‌ترین مدارک قانونی است که برای انجام نقل و انتقال، ساخت‌وساز مجدد یا دریافت تسهیلات مالی در این نوع املاک الزامی می‌باشد. ساختمان‌های قدیمی و کلنگی، به دلیل عمر بالای سازه و فرسودگی در بخش‌های مختلف مانند تأسیسات برق، آب و فاضلاب، معمولاً نیاز به به‌روزرسانی مدارک قانونی دارند تا از نظر شهرداری و مراجع ذی‌ربط تایید شوند.

خانه کلنگی به ملکی گفته می‌شود که به دلیل فرسودگی شدید بنا و تأسیسات آن، دیگر قابل سکونت نیست و معمولاً تنها زمین آن ارزش دارد. در مقابل، ساختمان قدیمی، ملکی است که گرچه عمر بالایی دارد اما هنوز قابلیت سکونت را داراست و ممکن است نیاز به تعمیرات و بازسازی داشته باشد. از منظر قانونی، هر دو نوع ملک اگر بیش از ۲۹ سال عمر داشته باشند، باید برای انتقال سند یا هرگونه اقدام حقوقی دیگر، گواهی پایان کار جدید دریافت کنند.

وجود پایان کار جدید برای این ساختمان‌ها نه تنها به‌روزرسانی وضعیت حقوقی ملک را تضمین می‌کند، بلکه مانع بروز مشکلات قانونی در معاملات و انتقال مالکیت می‌شود. نکته مهم این است که در بسیاری از موارد، ساختمان‌هایی که پایان‌کار قدیمی دارند، نیازی به تحویل برگه اتمام عملیات ساختمانی مجدد ندارند و تنها با مراجعه به شهرداری می‌توانند نسبت به صدور پایان کار جدید اقدام کنند.

این فرآیند اهمیت ویژه‌ای در جلوگیری از مشکلات قضایی و تسهیل معاملات ملکی دارد و به خریداران اطمینان می‌دهد که ملک مورد نظر بدون هیچ‌گونه خلاف و مشکل قانونی است. بنابراین، اگر مالک یک ساختمان قدیمی یا کلنگی هستید یا قصد خرید چنین ملکی را دارید، دریافت گواهی پایان کار به‌روز و معتبر را حتماً در اولویت قرار دهید.



دریافت گواهی پایان کار ساختمان‌های قدیمی و کلنگی 🏚️📝

برای دریافت گواهی پایان کار ساختمان‌های قدیمی و کلنگی، بسته به وضعیت ملک و سابقه ساخت، معمولاً سه حالت مختلف پیش می‌آید که هرکدام مراحل و شرایط خاص خود را دارند:

⭐️ ساختمان های کلنگی با پایان کار قدیمی

اکثر ساختمان‌های کلنگی و قدیمی دارای پایان کار قدیمی هستند که هنوز اعتبار دارد. در این حالت، مالک به‌سادگی می‌تواند با ارائه مدارک پایان کار قدیمی خود به شهرداری، درخواست صدور گواهی پایان کار جدید را بدهد. نکته مهم این است که در این شرایط، نیازی به تحویل برگه اتمام عملیات ساختمانی (گواهی پایان عملیات) نیست و فرآیند به‌صورت سریع‌تر و ساده‌تر انجام می‌شود.

⭐️ ساختمان های قدیمی با تغییرات غیرمجاز در بنا

در برخی موارد، ساختمان‌های قدیمی دارای سند و پایان کار قدیمی هستند، اما مالک در گذشته اقدام به تغییراتی در بنا کرده است؛ مانند دوبلکس کردن، تغییر نقشه یا اضافه کردن بنا بدون دریافت مجوز رسمی از شهرداری.
در این شرایط، برای صدور پایان کار جدید، ابتدا باید مجوز تغییرات به صورت رسمی از شهرداری اخذ شود. در صورت عدم وجود مجوز، پرونده ساختمان به کمیسیون ماده ۱۰۰ شهرداری ارجاع می‌شود و جریمه‌ای برای تخلف تعیین می‌شود. پس از پرداخت این جریمه و طی مراحل قانونی، امکان صدور پایان کار جدید فراهم می‌شود. این روند ممکن است کمی زمان‌بر و نیازمند همکاری دقیق با مراجع ذی‌صلاح باشد.

⭐️ ساختمان های قدیمی بدون مجوز و سند

حالت سوم مربوط به ساختمان‌هایی است که بدون هیچ‌گونه مجوز ساخت، پایان کار و حتی سند رسمی ساخته شده‌اند. این دسته از ساختمان‌ها برای دریافت گواهی پایان کار جدید با مشکلات و پیچیدگی‌های زیادی مواجه‌اند.
در چنین مواردی، مالک باید به‌صورت قانونی مراحل رفع تخلف و اخذ مجوزهای لازم را طی کند که ممکن است شامل مراجعه به شهرداری، کمیسیون ماده ۱۰۰، پرداخت جریمه‌های سنگین و حتی اصلاحات فنی در بنا باشد. این فرآیند نیازمند پیگیری دقیق، مشورت با کارشناسان حقوقی و مهندسی و صرف زمان و هزینه قابل توجه است.



مراحل گرفتن پایان کار ساختمان قدیمی و کلنگی 🏚️📝

دریافت گواهی پایان کار ساختمان قدیمی و کلنگی فرآیندی است که نیازمند انجام چند مرحله مهم است. اگر مالک چنین ملکی هستید و قصد دارید پایان کار خود را به‌روز کنید یا دریافت کنید، مراحل زیر را باید طی کنید:

✅ مراجعه به دفاتر خدمات الکترونیک شهر و تشکیل پرونده

اولین گام، مراجعه به دفاتر خدمات الکترونیک شهر برای ثبت درخواست و تشکیل پرونده دریافت پایان کار است. در این مرحله مدارک لازم بررسی و پرونده شما به صورت رسمی ثبت می‌شود.

✅ واریز هزینه بازدید

برای بررسی فنی ملک و تطبیق وضعیت موجود، باید هزینه بازدید توسط شهرداری پرداخت شود. این هزینه معمولاً بسته به منطقه و نوع ملک متفاوت است.

✅ بازدید توسط مهندس مامور شهرداری

یک مهندس یا مامور بازدید از طرف شهرداری به محل ملک مراجعه می‌کند تا وضعیت فعلی ساختمان را بررسی نماید. در این مرحله دو حالت کلی پیش می‌آید:

الف) تطابق کامل با پایان کار قبلی
اگر ملک شما از قبل دارای گواهی پایان کار باشد و وضعیت موجود ۱۰۰٪ مطابق با نقشه‌ها و مدارک پایان کار قبلی باشد، پس از حدود یک هفته، پایان کار جدید صادر می‌شود.

ب) عدم تطابق وضعیت موجود با پایان کار قبلی
اگر بازدیدکننده متوجه تغییراتی شود، دو حالت وجود دارد:

  • تغییرات مربوط به واحد شما
    در این صورت، مالک باید یا ملک را به حالت اولیه پایان کار برگرداند تا مجدد بازدید و تأیید انجام شود، یا تغییرات جدید را به صورت نقشه و مستندات مهندسی تنظیم کرده و مجوزهای لازم را از شهرداری دریافت کند. پس از طی این مراحل، پایان کار جدید صادر می‌شود.
  • تغییرات مربوط به واحد دیگر یا قسمت‌های مشاع
    در این حالت مالک باید تعهد محضری دهد که تغییرات ایجاد شده مربوط به واحد او نیست و پس از ارائه این تعهد، پایان کار برای وی صادر خواهد شد.



مدت زمان صدور پایان کار ساختمان‌ قدیمی و کلنگی

صدور پایان کار مجدد برای ساختمان‌هایی که قبلاً گواهی پایان کار داشته‌اند، معمولاً حدود یک ماه زمان می‌برد. اما در مواردی که ساختمان برای اولین بار قصد دریافت پایان کار را دارد، این فرآیند ممکن است تا ۶ ماه طول بکشد.

اگر ملک دارای تخلفات ساختمانی مانند پیشروی یا تراکم مازاد باشد، زمان صدور پایان کار به‌طور متوسط ۴ تا ۵ ماه دیگر افزایش پیدا می‌کند، چرا که پرونده باید در کمیسیون ماده ۱۰۰ شهرداری بررسی و رسیدگی شود.



فروش املاک قبل از سال ۴۹

برای فروش املاک قدیمی که تاریخ احداث آن‌ها قبل از سال ۱۳۴۹ است، روند دریافت و ارائه مدارک تا حدی متفاوت از ساختمان‌های جدیدتر است.
در این نوع املاک، نیازی به ارائه گواهی پایان کار برای استعلام مالیات نقل و انتقال وجود ندارد. تنها کافی است که مالک، گواهی مبنی بر احداث ملک قبل از سال ۱۳۴۹ را از شهرداری محل ملک دریافت کند و آن را به مراجع مربوطه ارائه دهد.

این گواهی به عنوان مدرکی رسمی نشان می‌دهد که ملک در دوره‌ای ساخته شده که قوانین صدور پایان کار به شکل امروزی اعمال نشده یا ساختمان مشمول مقررات جدید نیست. در نتیجه، این روند ساده‌تر بوده و فرآیند فروش و نقل و انتقال ملک تسهیل می‌شود.

بنابراین، اگر قصد فروش ملکی با قدمت قبل از سال ۱۳۴۹ را دارید، حتماً با مراجعه به شهرداری نسبت به اخذ این گواهی اقدام کنید تا هنگام انجام معامله، با مشکل مواجه نشوید.



پیشنهاد میکنم حتما مقاله امکانات لاکچری آپارتمان را نیز مطالعه کنید

هزینه پایان کار ساختمان قدیمی و کلنگی چقدر است 💰🏚️

در سال ۱۴۰۴، هزینه دریافت گواهی پایان کار ساختمان‌های قدیمی و کلنگی همچنان بسته به عوامل مختلفی مانند متراژ ملک، منطقه شهرداری و وضعیت ملک متغیر است. به طور کلی، هزینه پایه برای اخذ پایان کار ساختمان‌های قدیمی معمولاً در بازه ۳۰۰ هزار تا ۶۰۰ هزار تومان قرار دارد.

اما توجه داشته باشید که این مبلغ تنها شامل هزینه اصلی صدور پایان کار است و باید هزینه‌های جانبی زیر نیز تسویه شود:

  • عوارض شهرداری: شامل بدهی‌های شهرداری بابت عوارض نوسازی و سایر عوارض مرتبط با ملک

  • هزینه پسماند: پرداخت هزینه مربوط به جمع‌آوری و دفع زباله‌های ساختمانی

  • هزینه ارزیابی استحکام بنا: برای ساختمان‌های قدیمی، مهندس ناظر باید استحکام بنا را تأیید کند که این مورد هزینه جداگانه‌ای دارد و بسته به نظر مهندس متفاوت است.

در نهایت، مجموع این هزینه‌ها ممکن است برای هر ملک متفاوت باشد، بنابراین توصیه می‌شود قبل از شروع فرایند اخذ پایان کار، با دفتر خدمات الکترونیک شهر یا شهرداری محل تماس گرفته و اطلاعات دقیق‌تری درباره هزینه‌ها دریافت کنید.



توجه داشته باشید که :

 اگر می خواهید یک ملک را خریداری کنید ، حتما قبل از خرید گواهی پایان کار ساختمان را از شهرداری استعلام بگیرید. زیرا با استعلام پایانکار ساختمان قدیمی شما میتوانید از تمام جزئیات از قبیل تعداد طبقات ، متراژ دقیق، اصلاحی ها، طرح ها، پارکینگ ها، مشاعات مطلع شوید و آنها را با وضع موجود ساختمان مطابقت بدهید و اگر چیزی نسبت به پایانکار اضافه شده بود خلاف هست و‌ ممکن هست برای شما دردسر ایجاد کند و از مالک بخواهید پایانکار بروز برایتان بگیرد که خیالتان نسبت به این موضوعات راحت شود.



🔹 گرفتن پایان کار ساختمان چقدر طول می‌کشد؟

مدت زمان دریافت پایان کار ساختمان قدیمی یا کلنگی به وضعیت حقوقی و فنی ملک بستگی دارد. به طور کلی نمی‌توان یک زمان ثابت اعلام کرد، اما در شرایط معمول بازه زمانی به شکل زیر است:

در صورت نداشتن تخلف ساختمانی
اگر ملک قبلاً پایان کار داشته باشد و وضعیت موجود کاملاً با نقشه‌ها و مدارک قبلی مطابقت داشته باشد، صدور پایان کار جدید معمولاً بین ۲ تا ۴ هفته زمان می‌برد.

✨ در صورت وجود تخلف جزئی (تغییرات داخلی یا اضافه بنا محدود)
پرونده باید بررسی و جریمه تعیین شود؛ در این حالت فرآیند معمولاً ۲ تا ۳ ماه طول می‌کشد.

✨ در صورت ارجاع به کمیسیون ماده ۱۰۰ شهرداری
اگر تخلف مؤثر مانند اضافه طبقه، پیشروی یا تراکم مازاد وجود داشته باشد، بررسی پرونده و صدور رأی ممکن است ۴ تا ۶ ماه یا بیشتر زمان ببرد.

✨ ساختمان‌های فاقد پروانه یا بدون سابقه پایان کار
این موارد پیچیده‌تر هستند و بسته به وضعیت ملک، فرآیند می‌تواند بیش از ۶ ماه نیز طول بکشد.



نکته مهم ✨✨
بعد از صدور پایان کار، اگر قصد انتقال سند داشته باشید، فرآیند صدور سند تک‌برگ معمولاً چند هفته دیگر زمان می‌برد (بسته به حجم کاری اداره ثبت).

بنابراین قبل از اقدام به فروش یا معامله ملک قدیمی، بهتر است وضعیت تخلفات احتمالی را بررسی کنید تا با تأخیر غیرمنتظره در معامله مواجه نشوید.

🔹 برای گرفتن پایان کار ساختمان چه مدارکی لازم است؟

برای دریافت پایان کار ساختمان قدیمی یا کلنگی، ارائه مدارک کامل به شهرداری یا دفاتر خدمات الکترونیک شهر الزامی است. ناقص بودن مدارک می‌تواند باعث تأخیر در صدور گواهی شود. معمولاً مدارک مورد نیاز شامل موارد زیر است:

  • اصل و کپی سند مالکیت (تک‌برگ یا دفترچه‌ای)
  • پروانه ساخت و پایان کار قبلی (در صورت وجود)
  • کارت ملی و شناسنامه مالک یا مالکان
  • فیش تسویه عوارض شهرداری (نوسازی، پسماند و سایر بدهی‌ها)
  • نقشه‌های معماری مصوب (در صورت نیاز به تطبیق)
  • تأییدیه استحکام بنا برای ساختمان‌های قدیمی (در صورت درخواست شهرداری)
  • گواهی عدم خلاف یا تعیین تکلیف تخلفات ساختمانی (اگر تغییراتی انجام شده باشد)
  • وکالت‌نامه رسمی (در صورتی که اقدام توسط وکیل انجام شود)



📌 نکته مهم:
اگر ملک دارای تغییرات غیرمجاز باشد، قبل از صدور پایان کار باید وضعیت تخلف در شهرداری تعیین تکلیف شود و جریمه احتمالی پرداخت گردد.

پیشنهاد می‌شود پیش از تشکیل پرونده، با دفتر خدمات الکترونیک شهر منطقه خود تماس بگیرید تا لیست دقیق مدارک مورد نیاز همان منطقه را دریافت کنید، زیرا ممکن است جزئیات در هر شهر متفاوت باشد.

🔹 استعلام پایان کار ساختمان قدیمی چگونه انجام می‌شود؟

استعلام پایان کار ساختمان قدیمی معمولاً برای خرید، فروش، دریافت وام یا اطمینان از نداشتن تخلف ساختمانی انجام می‌شود. این استعلام مشخص می‌کند که ملک دارای گواهی پایان کار معتبر هست یا خیر و آیا وضعیت فعلی ساختمان با مدارک ثبت‌شده مطابقت دارد یا نه.

روش‌های انجام استعلام به صورت زیر است:

۱️⃣ مراجعه حضوری به شهرداری منطقه

مالک یا وکیل قانونی می‌تواند با ارائه مشخصات ملک (پلاک ثبتی یا نشانی دقیق) به شهرداری منطقه مراجعه کرده و وضعیت پایان کار را بررسی کند.

۲️⃣ دفاتر خدمات الکترونیک شهر

در بسیاری از شهرها، درخواست استعلام از طریق دفاتر خدمات الکترونیک شهر انجام می‌شود. در این روش پرونده ملک بررسی شده و نتیجه اعلام می‌شود.

۳️⃣ استعلام هنگام انتقال سند در دفترخانه

در زمان نقل و انتقال رسمی، دفترخانه از شهرداری استعلام می‌گیرد تا مشخص شود ملک دارای پایان کار معتبر و بدون مشکل قانونی است. اگر مغایرت یا تخلفی وجود داشته باشد، انتقال سند ممکن است متوقف شود.

۴️⃣ سامانه‌های آنلاین شهرداری (در برخی شهرها)

برخی شهرداری‌ها امکان بررسی وضعیت پرونده و پایان کار را به صورت اینترنتی فراهم کرده‌اند؛ البته این قابلیت در همه شهرها فعال نیست.

📌 چرا استعلام مهم است؟
با استعلام پایان کار ساختمان قدیمی می‌توانید از مواردی مانند تعداد طبقات مجاز، متراژ قانونی، وضعیت پارکینگ، اصلاحی‌ها و وجود یا عدم وجود تخلف ساختمانی مطلع شوید. این کار مخصوصاً قبل از خرید ملک ضروری است، چون مغایرت بین وضعیت موجود و پایان کار می‌تواند در آینده باعث جریمه یا مشکل در انتقال سند شود.

🔹 انتقال سند خانه کلنگی بدون پایان کار امکان‌پذیر است؟

در اغلب موارد، انتقال رسمی سند خانه کلنگی بدون پایان کار به‌روز با مشکل جدی مواجه می‌شود؛ اما پاسخ قطعی به وضعیت ملک بستگی دارد.
حالت‌های مختلف را دقیق ببینیم:

۱️⃣ ملک دارای پایان کار قدیمی ولی بدون تخلف جدید

اگر ساختمان قبلاً پایان کار داشته و تغییر غیرمجاز انجام نشده باشد، معمولاً با استعلام شهرداری امکان انتقال وجود دارد. در این حالت ممکن است نیاز به دریافت پایان کار جدید یا گواهی به‌روزرسانی باشد.

۲️⃣ ملک دارای تغییرات غیرمجاز یا اضافه بنا

در این شرایط، شهرداری در زمان استعلام انتقال، مغایرت را اعلام می‌کند.
تا زمانی که تخلف تعیین تکلیف نشود (پرداخت جریمه یا اصلاح بنا)، انتقال رسمی سند ممکن است متوقف شود.

۳️⃣ ملک فاقد پایان کار

در بسیاری از شهرها، اگر ملک اصلاً پایان کار نداشته باشد، دفترخانه برای تنظیم سند رسمی نیاز به استعلام شهرداری دارد و بدون تعیین وضعیت پایان کار، انتقال به مشکل می‌خورد.
همچنین بانک‌ها معمولاً برای پرداخت وام، ارائه پایان کار معتبر را الزامی می‌دانند.

۴️⃣ املاک احداث‌شده قبل از سال ۱۳۴۹

این دسته معمولاً شرایط متفاوتی دارند و ممکن است با ارائه گواهی قدمت از شهرداری، امکان انتقال فراهم شود.

🔹 قوانین پایان کار ساختمان چیست؟

صدور گواهی پایان کار بر اساس ضوابط شهرداری و تطابق ساختمان با پروانه ساخت انجام می‌شود. مهم‌ترین قوانین مربوط به پایان کار شامل موارد زیر است:

  • ساختمان باید دقیقاً مطابق با پروانه ساخت مصوب اجرا شده باشد.

  • اضافه بنا، پیشروی، تغییر کاربری یا افزایش طبقه بدون مجوز، تخلف محسوب می‌شود.

  • در صورت وجود تخلف، پرونده به کمیسیون ماده ۱۰۰ شهرداری ارجاع می‌شود.

  • پرداخت کامل عوارض شهرداری، نوسازی و پسماند الزامی است.

  • تأمین پارکینگ مطابق ضوابط طرح تفصیلی باید رعایت شده باشد.

  • در ساختمان‌های قدیمی، در صورت درخواست شهرداری، تأییدیه استحکام بنا باید ارائه شود.

📌 نکته مهم:
پایان کار زمانی صادر می‌شود که ملک از نظر فنی، شهرسازی و حقوقی فاقد مغایرت مؤثر باشد یا تخلفات آن تعیین تکلیف شده باشد.

🔹 شرایط صدور پایان کار ساختمان چیست؟

برای اینکه شهرداری پایان کار صادر کند، معمولاً این شرایط باید برقرار باشد:

۱️⃣ ملک دارای پروانه ساخت معتبر باشد (یا وضعیت آن تعیین تکلیف شده باشد).
۲️⃣ ساختمان با نقشه‌های مصوب مطابقت داشته باشد.
۳️⃣ بدهی‌های شهرداری تسویه شده باشد.
۴️⃣ تخلفات احتمالی در ماده ۱۰۰ بررسی و جریمه پرداخت شده باشد.
۵️⃣ تأسیسات و ایمنی ساختمان مورد تأیید بازدیدکننده قرار گیرد.

اگر یکی از این شرایط برقرار نباشد، صدور پایان کار متوقف می‌شود تا مشکل رفع شود.

🔹 نمونه پایان کار ساختمان + عکس پایان کار

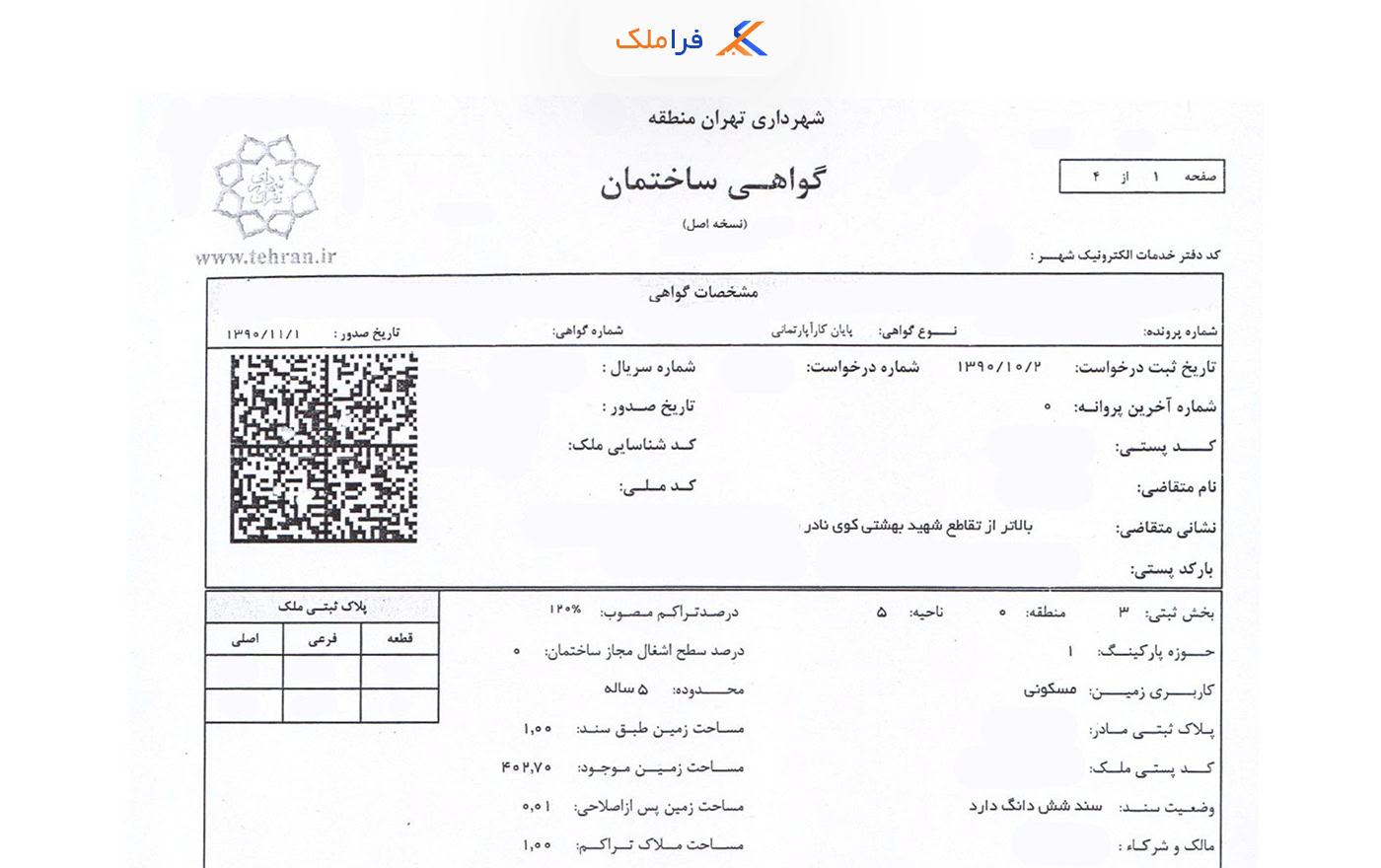

نمونه گواهی پایان کار ساختمان - فراملک

⁉️ سوالات متداول درباره پایان کار ساختمان قدیمی

🔹 آیا پایان کار ساختمان تاریخ انقضا دارد؟

خیر. گواهی پایان کار به‌خودی‌خود تاریخ انقضا ندارد.
اما اگر بعد از صدور آن، تغییرات غیرمجاز در ساختمان انجام شود (اضافه بنا، تغییر کاربری، افزایش طبقه و …)، در زمان انتقال سند یا استعلام، ملک دارای مغایرت شناخته می‌شود و ممکن است نیاز به دریافت پایان کار جدید داشته باشد.

🔹 جریمه نداشتن پایان کار ساختمان چقدر است؟

مبلغ جریمه عدد ثابتی ندارد و به نوع تخلف بستگی دارد.
اگر ملک دارای اضافه بنا، پیشروی یا تراکم مازاد باشد، پرونده به کمیسیون ماده ۱۰۰ شهرداری ارجاع می‌شود و بر اساس متراژ تخلف و ارزش معاملاتی منطقه، جریمه تعیین می‌شود. در برخی موارد این جریمه می‌تواند چند ده میلیون تومان یا بیشتر باشد.

🔹 بعد از صدور پایان کار چه باید کرد؟

پس از دریافت پایان کار:

  • در صورت نداشتن سند تک‌برگ، می‌توان برای صدور سند اقدام کرد.

  • در صورت فروش ملک، انتقال رسمی از طریق دفترخانه انجام می‌شود.

  • اگر قصد دریافت وام داشته باشید، پایان کار یکی از مدارک اصلی بانک خواهد بود.



🔹 مراحل گرفتن سند بعد از پایان کار چیست؟

پس از صدور پایان کار، مالک باید:

  • تسویه حساب‌های شهرداری را تکمیل کند.

  • از طریق دفترخانه یا اداره ثبت برای صدور سند تک‌برگ اقدام نماید.

  • در صورت وجود چند واحد، تفکیک یا صورت‌مجلس تفکیکی انجام شود.

مدت زمان صدور سند بسته به شهر و حجم پرونده‌ها متفاوت است و معمولاً چند هفته طول می‌کشد.



🔹 هزینه پایان کار ساختمان روستایی چقدر است؟

در املاک روستایی، مرجع صدور پایان کار معمولاً دهیاری یا بنیاد مسکن است.
هزینه‌ها معمولاً کمتر از مناطق شهری است، اما در صورت وجود تخلف یا تغییر کاربری، جریمه جداگانه تعیین می‌شود. برای اطلاع دقیق، باید به دهیاری یا بخشداری محل مراجعه شود.



🔹 آیا بدون پایان کار می‌توان ملک کلنگی را فروخت؟

امکان تنظیم مبایعه‌نامه وجود دارد، اما انتقال رسمی سند در بسیاری از موارد نیاز به استعلام شهرداری و تعیین وضعیت پایان کار دارد. همچنین بانک‌ها برای پرداخت وام، پایان کار معتبر مطالبه می‌کنند.





‼️ مقالات املاک | فرابلاگ ، مجله تخصصی برای آموزش مشاوران املاک



برای امتیاز به این نوشته کلیک کنید!
  1. َََAmin گفت:

    سلام وقت بخیر
    من یه خونه تو مهرشهر دارم که ۲۰ سال پیش ساخته شده و قولنامه ای هستش اگه بخوام اقدام به گرفتن سند کنم هزینه هاش (مجوز.پیانکار.شهرداری.پسماند و غیره ) چهقدر میشه و چه مقدار زمان میبره ؟

    1. miss.asadi گفت:

      درود فراوان
      اگر ویلایی هست و از اول سند نداشته بله میتونید اقدام کنین و هزینه ی زیادی نداره
      اگر اپارتمان هست و سند تفکیکی میخواین بستگی به این داره خلاف دارد یا نه و… تعیین میشه هزینش

دیدگاهتان را بنویسید
